2021-03-19高速公路養護目前已進入道路養護的黃金季節,自從復工以來,青蘭小修項目部一直根據規范要求完成業主沂源養護中心下派的工作任務,堅持安全施工的原則,工作銜接順暢不間斷, -
第四工程公司第二項目部工作動態
2021-03-19冬去春來,萬物復蘇,在魯中公路新領導班子的帶領下,公司制定了抓作風 創效益主體思想,第四工程公司第二項目部在項目收尾工作中積極相應公司精神,對于公司的各項新規章制度 -
第二工程公司第一項目部順利完成4%水泥土首件施工

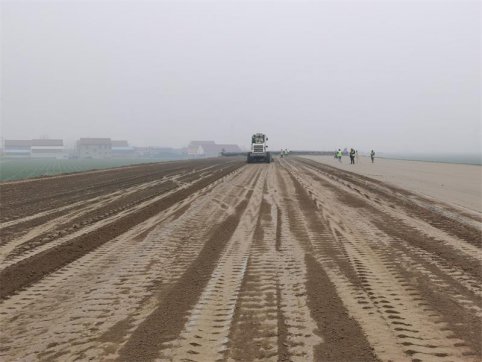

2021-03-182021年3月14-15日,第二工程公司第一項目部順利完成4%水泥土(第一層)首件施工,施工樁號為K90+570-K90+790,全長220米。本次首件施工任務的順利完成,標志著我項目已全面進入水泥土... -
淄博經濟開發區考工路(北京路-世紀路)項目工作動態
2021-03-17春節后復工以來,經開區管委會對路網項目工期的最新指示,考工路項目作為一項政治任務,嚴峻的形勢考驗著魯中公路第三工程公司(第一項目部)考工路項目。為此,考工路項目部 -
第二工程公司工作動態
2021-03-14春來伊始,萬物復蘇,不覺間,春天的腳步近了。第二工程公司已伴隨著鳥語花香,展開了緊張而繁忙的工作,分公司各部門、項目部及施工公司已經開始在屬于自己的戰場上大顯身手 -
新的一年新的開始---李莊開工進行時
2021-03-04滿載收獲的一年揮手告別,充滿希望的一年迎春而來。目前第二工程公司郯城縣李莊鎮工業園項目已經開始了節后的復工復產工作,道路照明項目已經熱火朝天的展開了施工,一盞盞路 -
第二工程公司G2項目全面開展復工工作

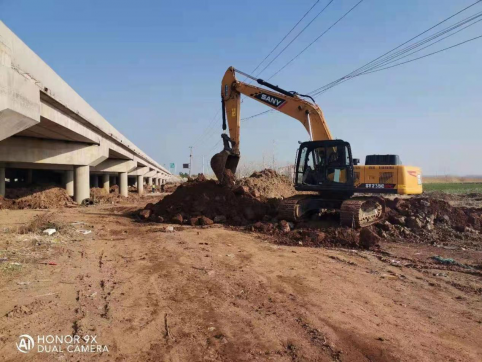

2021-03-05又是一年春暖花開,隨著春天的腳步,G2京滬改擴建項目收尾工作已徐徐展開。自復工伊始,我部施工人員便陸續進場,其中管理人員進場20余人,橋涵施工人員已進場10余人,基層施工 -
開足馬力加油干——第二工程公司工程動態

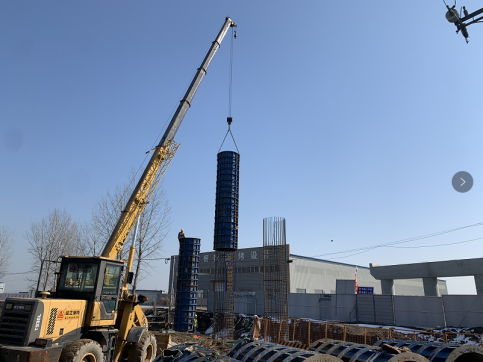

2021-03-03春節已過,項目復工復產工作已全面展開。目前,我項目施工人員已逐步進場,路基隊伍已進場50余人,橋涵隊伍已進場60余人,基層隊伍進場10余人,全面掀起復工復產熱潮。復工復產 -
復工即大干 考工路項目工程動態
2021-02-27淄博經濟開發區考工路項目自2月20日復工以來,以咬定目標,大干百天為目標,倒排工期,科學組織,力爭再次唱響魯中公路市政項目品牌。 目前項目主要進行雨污水及土方作業,其中 -
交安公司各項工作齊頭并進

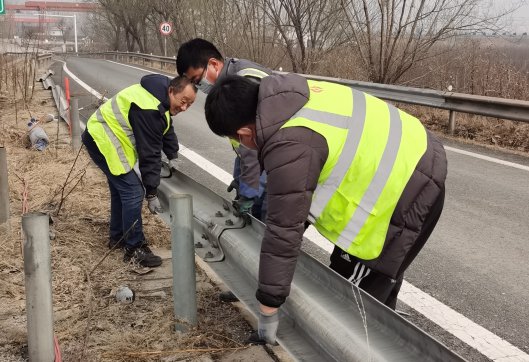

2021-02-27自2021年2月18日復工以來,交安工程公司具備復工條件的現有項目迅速展開。在深刻貫徹2021年2月21日公司經營管理工作啟動大會會議精神的同時,緊緊圍繞轉變作風、嚴明紀律、鼓足干 -
第四工程公司工程動態
2021-02-24青蘭小修項目部于2月18日復工以來,一直按規范規定完成業主要求的日常養護工作。 2月21日接到業主山東高速淄博發展有限公司的通知,為進一步了解所屬路段的路況情況,業主開展第 -
第三工程公司工程動態
2021-02-242月24日,第三工程公司考工路項目進行雨水方溝溝槽開挖80米,雨水溝槽開挖126米,方溝墊層澆筑90米,雨水石屑墊層回填管道敷設136米,土方外運1200余立方米。 檢查井砌筑 雨水方溝墊 -
第二工程公司工程動態
2021-02-24第二工程公司緊密圍繞公司抓作風、創效益的工作主題,23日下午召開全體員工學習宣貫公司文件,就下一部工作做出部署。結合會議精神,第二工程公司快速展開各項工作,并計劃3月 -
第三工程公司工程動態
2021-02-232021年2月23日,第三工程公司考工路項目部完成土方及垃圾外運2400m,污水管道及雨水管道敷設80m,另展開雨水方溝溝槽開挖、混凝土破碎等多項工作。計劃明日完成雨水方溝墊層澆筑工 -
第五工程公司工程動態

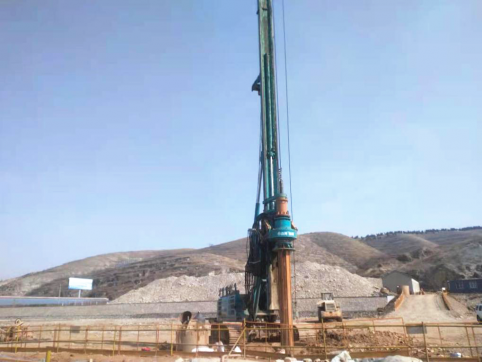

2021-02-232021年2月23日,第五工程公司主要進行樁基施工,其中,6#23#墩、42#47#墩共有120顆樁基具備施工條件。樁基44#a-5旋挖鉆目前正常鉆進,已鉆孔15m,計劃明天成孔,25日完成首件樁基灌...
