淄博經濟開發區考工路(北京路-世紀路)項目工作動態
來源:第三工程公司 作者:王成龍
發布時間:2021-03-17
春節后復工以來,經開區管委會對路網項目工期的最新指示,為魯中公路第三工程公司考工路項目帶來了新的挑戰。
面對新形式,考工路項目部組織召開了“咬定目標、大干百天”專項會議,統一思想,上下一心,堅定“抓作風、創效益”的工作主題,力保工程優質優期的完成。

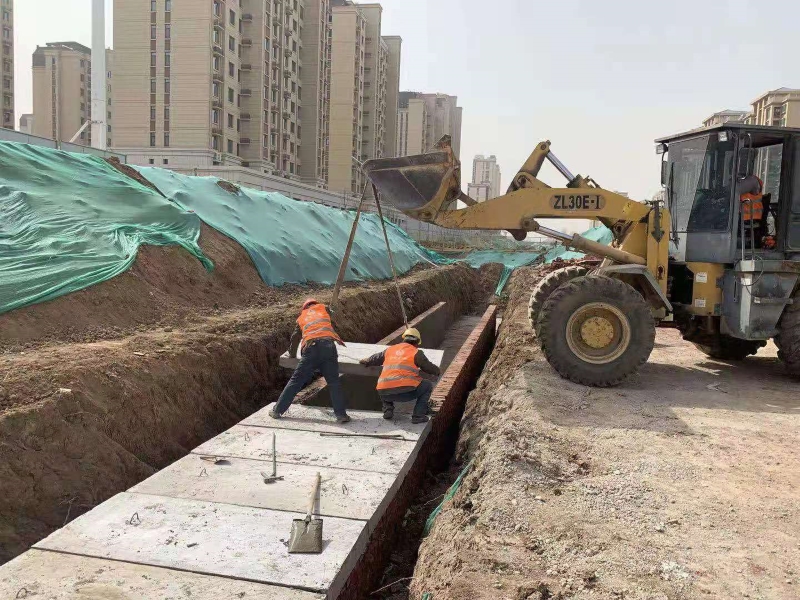

截止目前考工路已完成余方棄置6.3萬余立方;雨水管道完成2830延米;污水管道完成2538延米;雨水方溝完成91延米;路床整形3.5萬平方米;受重污染天氣影響,無法進行土石方作業施工。項目部充分利用該段時間,施工附屬項目,清理施工現場,理順工作思路,積極協調解決影響施工進度的設計單位、原材料供應商、園林綠化等單位及其他制約因素,為解除響應后迅速組織復工復產創造有利條件。
2021年注定是不平凡的一年,考工路項目全體職工必將勠力同心,乘風破浪,齊心協力向公司和經開區人民交出一份合格答卷。
