S236博沂線一合同施工紀實
來源:路面工程分公司 作者:陳征
發布時間:2016-09-17
一條路的建成凝結著許多公路人的心血與汗水,多少個節日我們放棄了與家人的團聚,多少個夜晚我們還奮戰在一線,烈日下有我們的堅守,暴雨中有我們身影。路建成了,我們欣喜驕傲,點點滴滴滴圓著我們筑通天下的夢想。
2016年4月29日,總監辦總監簽署開工令我部迅速按照交通組織方案的要求進行路口封閉和標志牌設置。

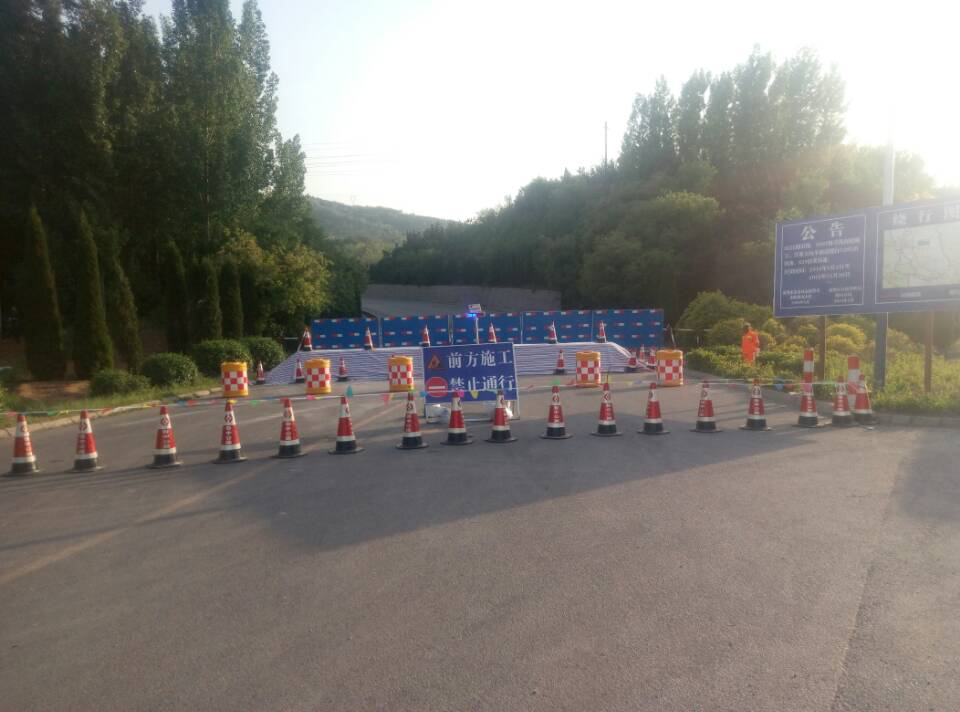

南莊段路口封閉

向過往車輛發傳單,告知博沂路封閉施工
封閉完成,經檢驗合格后,我部根據施工組織設計,設置兩個施工隊伍,大修中修同時進行施工。大修段使用彩鋼板進行封閉,保證施工安全。

機械到位,路邊停放

大修段采用反光錐、標志牌圍擋,施工區域使用彩鋼瓦隔離

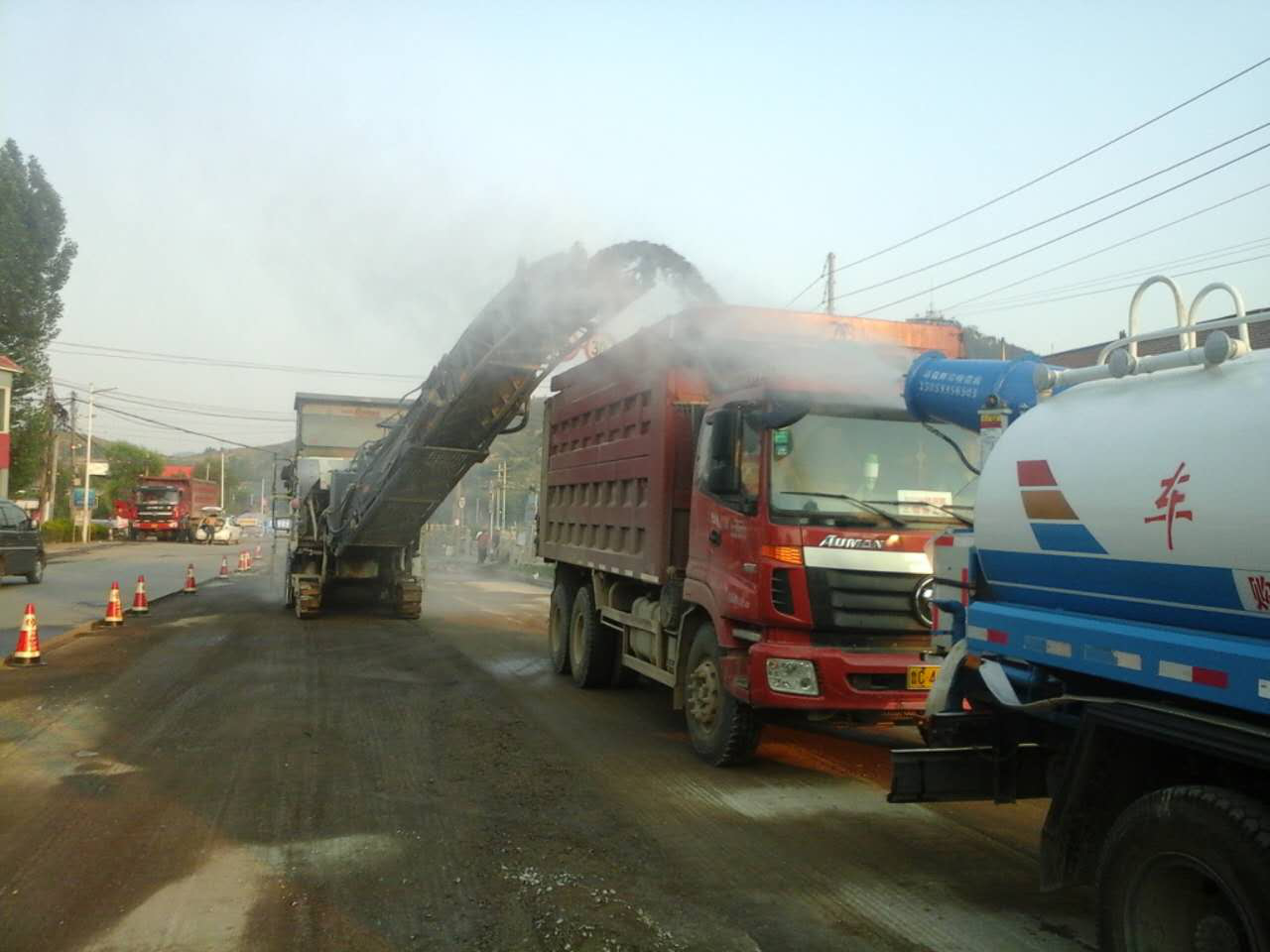

大修段彩鋼瓦圍擋后進行面層、基層銑刨

銑刨過程中,水炮灑水降塵

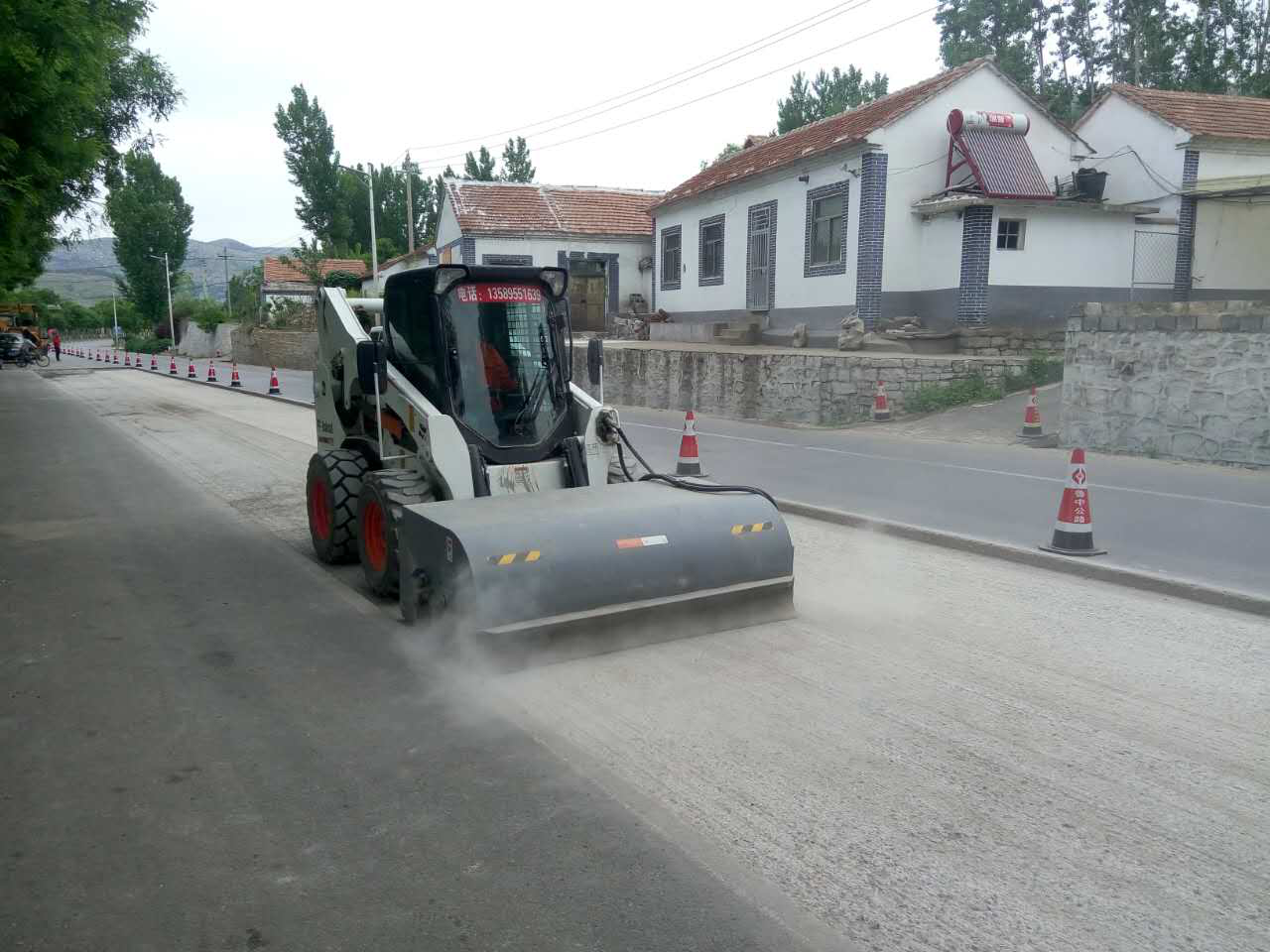

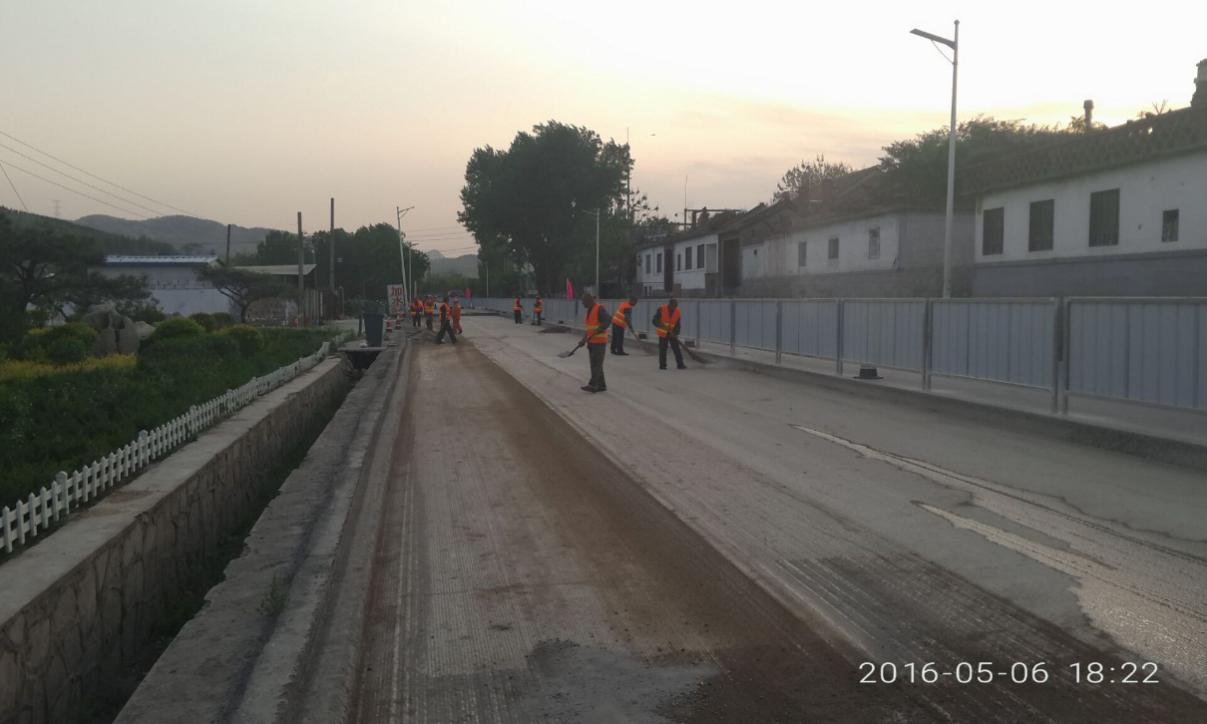

銑刨完畢后,人工配合清掃機清掃

銑刨基層后,下基層局部病害處理

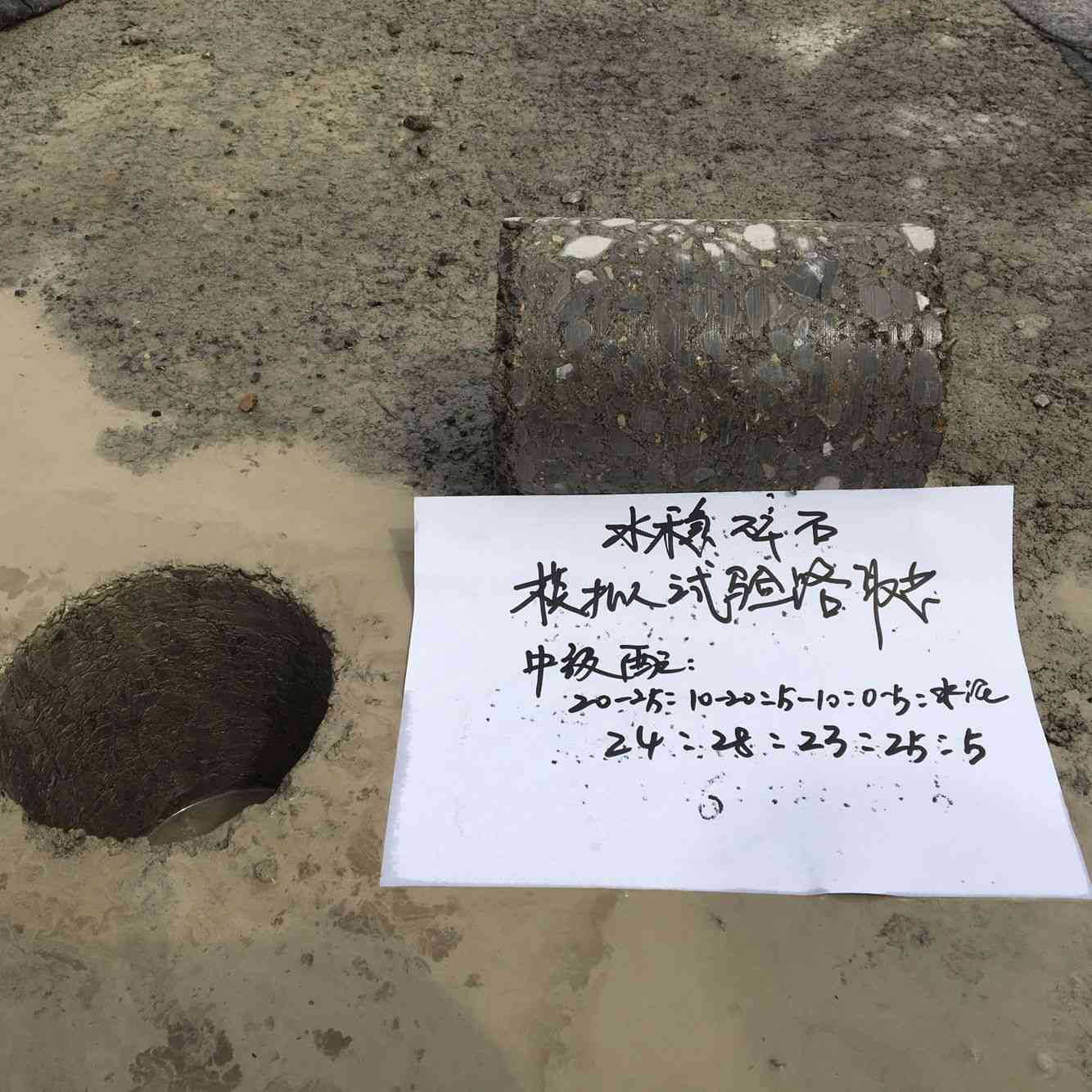

水泥穩定碎石模擬試驗路取芯

水泥穩定碎石基層首件工程技術交底

基層攤鋪

基層碾壓

基層廢料集中堆放

壓實度檢驗

水泥穩定碎石基層邊部包裹塑料薄膜

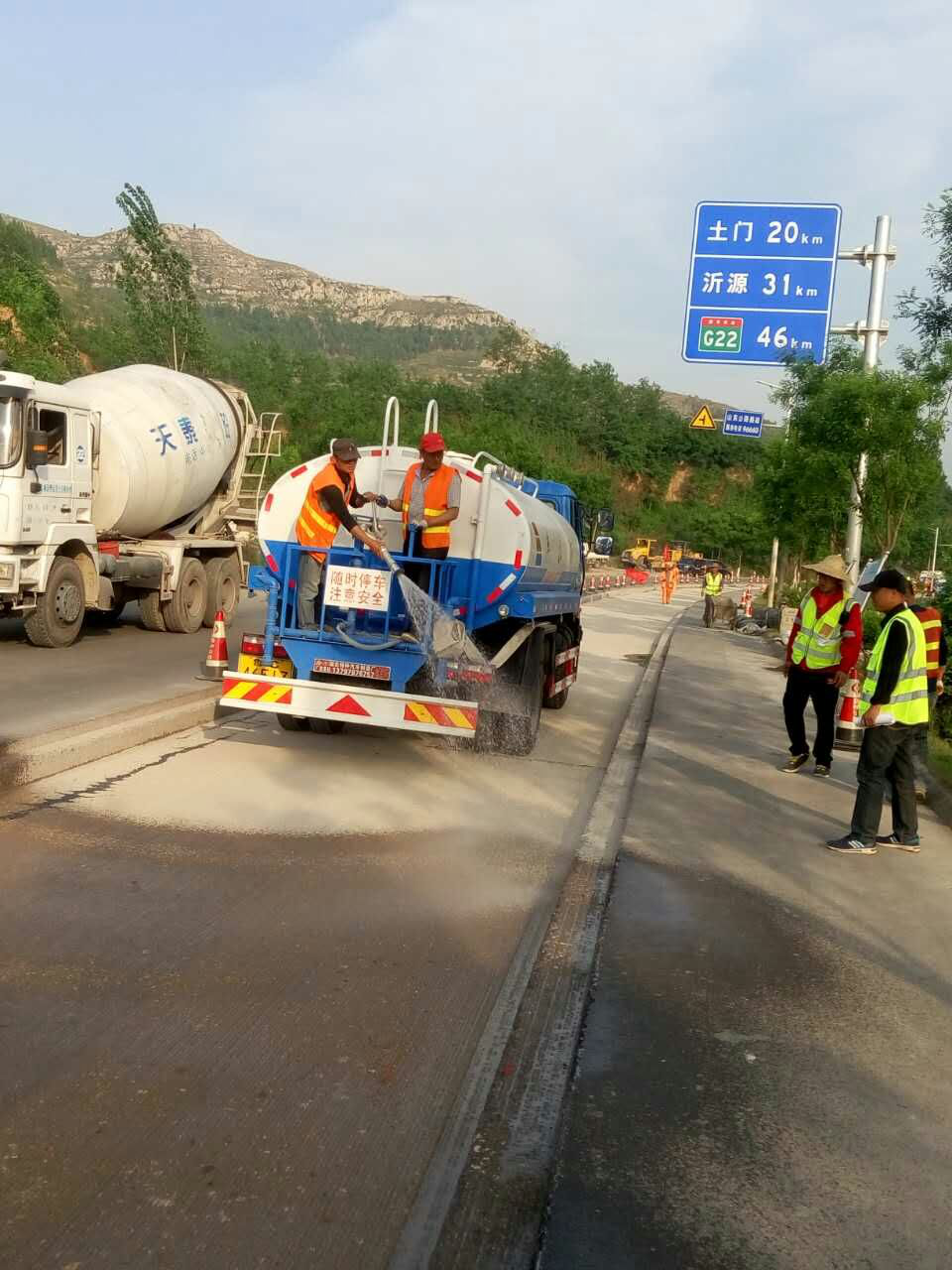

覆蓋雙層養生毯,灑水車側面灑水養生

水泥穩定碎石基層取芯
6月27日,我部順利完成了瀝青砼下面層首件工程施工,隨后進行瀝青大面積施工。

瀝青砼下面層首件工程技術交底

壓路機準備就位,接縫處鋪筑石屑

瀝青混凝土到場溫度檢測

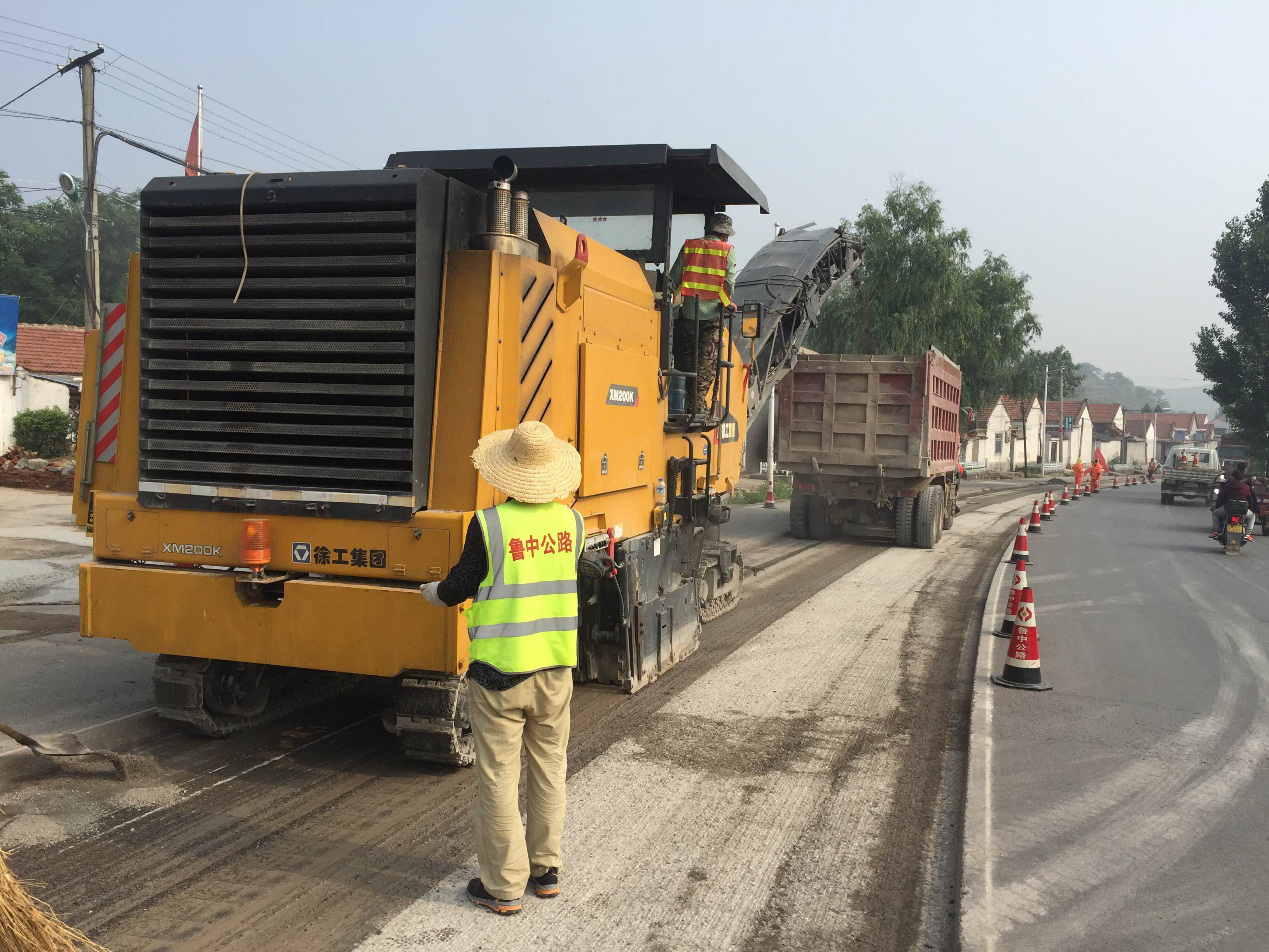

瀝青混凝土攤鋪

碾壓

6m直尺平整度檢驗

半幅攤鋪完成
中修段局部病害處理施工:

病害確認

銑刨

山貓清掃機清掃

真空吸塵車工作

清掃完畢后灑水濕潤

水泥漿刷邊

基層攤鋪

覆蓋雙層養生毯,灑水養生

9月14日,順利通過山東省橋梁檢測中心檢驗

交工驗收順利完成
2016年4月29日,總監辦總監簽署開工令我部迅速按照交通組織方案的要求進行路口封閉和標志牌設置。

南莊段路口封閉

向過往車輛發傳單,告知博沂路封閉施工

機械到位,路邊停放

大修段采用反光錐、標志牌圍擋,施工區域使用彩鋼瓦隔離

大修段彩鋼瓦圍擋后進行面層、基層銑刨

銑刨過程中,水炮灑水降塵

銑刨完畢后,人工配合清掃機清掃

銑刨基層后,下基層局部病害處理

水泥穩定碎石模擬試驗路取芯

水泥穩定碎石基層首件工程技術交底

基層攤鋪

基層碾壓

基層廢料集中堆放

壓實度檢驗

水泥穩定碎石基層邊部包裹塑料薄膜

覆蓋雙層養生毯,灑水車側面灑水養生

水泥穩定碎石基層取芯

瀝青砼下面層首件工程技術交底

壓路機準備就位,接縫處鋪筑石屑

瀝青混凝土到場溫度檢測

瀝青混凝土攤鋪

碾壓

6m直尺平整度檢驗

半幅攤鋪完成
中修段局部病害處理施工:

病害確認

銑刨

山貓清掃機清掃

真空吸塵車工作

清掃完畢后灑水濕潤

水泥漿刷邊

基層攤鋪

覆蓋雙層養生毯,灑水養生

9月14日,順利通過山東省橋梁檢測中心檢驗

交工驗收順利完成
